填埋場作業的步驟有哪些?今天,小編來聊一聊,下面我們一起來看看吧。
填埋場的分區應從山谷延伸至山谷口,規劃面積應容納一個月的填埋體積。中間部分應覆蓋1.0mmHDPE防滲膜,排水坡度應從朝向谷口方向整平2%左右。只能在填埋作業區作業。一方面可以分流雨污,減少垃圾滲濾液的產生,另一方面可以減少填埋氣體向周圍環境的排放,有效減少臭氣對居民生活的影響。谷口最外側可以先封閉。

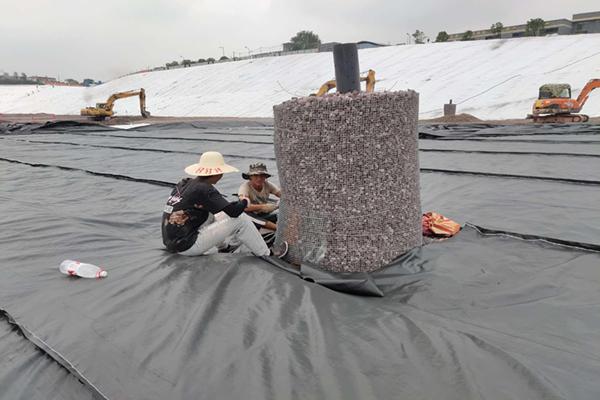

①開辟分區,根據填埋分區的估算面積,切斷已覆蓋的 HDPE 薄膜,在分區的另外兩側利用挖掘機挖掘滲濾液二次盲溝和障礙壩,二次盲溝的寬度可根據挖掘機鏟斗的寬度設定,底部寬度和深度約為1m,埋設 DN160PE 穿孔管,設置2% 左右的排水梯度
挖掘機挖出的舊垃圾進行直接影響覆蓋外盲溝外側,整成梯形欄污壩,然后將外側中間業務覆蓋的HDPE膜蓋住欄污壩,分區內HDPE膜隨作業設計單元教學延伸時割開、回收有效利用,盡量自己不要使用一次性完成全部掀開導致我國垃圾暴露面過大。
②構筑分區壩,開始在分區內填埋垃圾后,垃圾車先在內側卸料平臺傾倒垃圾,推土機利用新垃圾在欄污壩內側構筑一道分區壩,一側接路基箱基礎,另一側接庫底邊坡或上個分區堆體邊坡,分區壩高度控制在3m左右,外側坡度1:3,內側坡度1:1,壩頂外側應有小攔水壩,達到要求的分區壩外側應先進行1.0mmHDPE膜中間覆蓋,分區壩完工后,當月作業都在壩內進行,可起到分區雨污分流及外表美觀的效果,待分區內達到高程后,分區壩再加高、整形、放坡,并進行整個分區的中間覆蓋
③作業單元控制,分區壩完工后,垃圾車先在外側卸料平臺傾倒垃圾,內外側卸料平臺作為上半個月的垃圾卸料點,可大體上將分區平分成2個半?yún)^(qū)、縮短作業單元長度和推土機攤平作業距離,作業單元寬度根據推土機安全作業寬度設置,最小寬度不宜小于6m,填埋作業大致以每天1層作業量為1個填埋單元,每次攤鋪的生活垃圾厚度不超過0.6m,采取上推壓實法,將當日進場垃圾填成長方形斜坡體,鋪勻后進行3-5次壓實,最終壓實密度不小于0.8t/m3,達到2m高度后即可進行下一層作業,在其旁用同樣的方式進行填埋,為防止降雨時分區內雨水大量灌向路基箱基礎,分區內整體高度應低于路基箱臨時道路
④日覆蓋,可使用0.5mm 高密度聚乙烯薄膜,應急時可使用彩色條布等較輕、更方便的材料,每天覆蓋的目的是減少垃圾的暴露,控制輕型垃圾的飛行,減少氣味,有效控制在暴露堆上覓食的蒼蠅和鳥類的繁殖
⑤中間覆蓋,整個分區到位后,可以均勻去除分區上的日常覆蓋膜和鋼路基箱,進行整形和中部覆蓋。

以上就是今天的內容,感謝您的閱讀和觀看,希望對您有幫助,如果您有任何問題,請與我們的工作人員聯系,我們將竭誠為您服務,期待與您的合作。
